坚守是建设者的常态,奋斗是劳动者不变的底色。“五一”期间,高台县广大劳动者坚守岗位、奋战一线,确保重点项目不停工、不断档,以实际行动诠释“劳动最美”,以奋斗姿态跑出“加速度”。

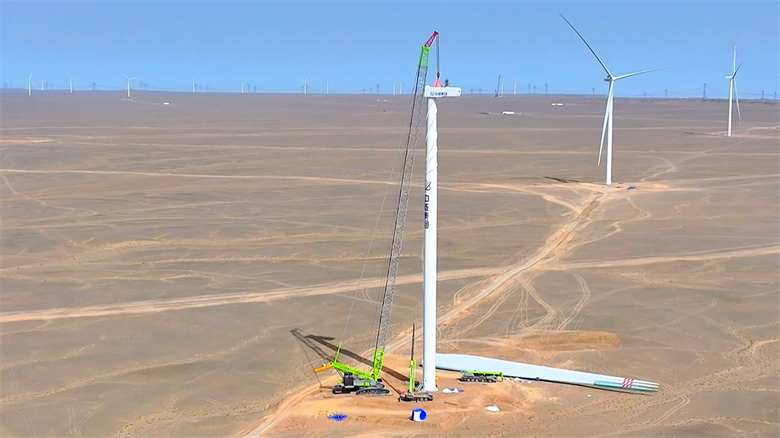

连日来,高台县盐池滩新瑞盛新能源10万千瓦风力发电项目建设现场,建设者们紧张忙碌地进行风力发电机组塔筒、主机、叶片的拉运、组装、吊装,力争项目早日建成并网。该项目投入运营后,年发电量约2.3亿度、节约标煤7.25万吨、年减少二氧化碳排放约18.1万吨。“该项目计划建设20台5兆瓦的风力发电机组,现阶段已完成3台风力发电机组的安装工作,预计6月15日完成剩余17台风力发电机组的安装工作,争取7月30日该项目投入运营。”高台新瑞盛新能源有限公司高级主管黄吉华说道。

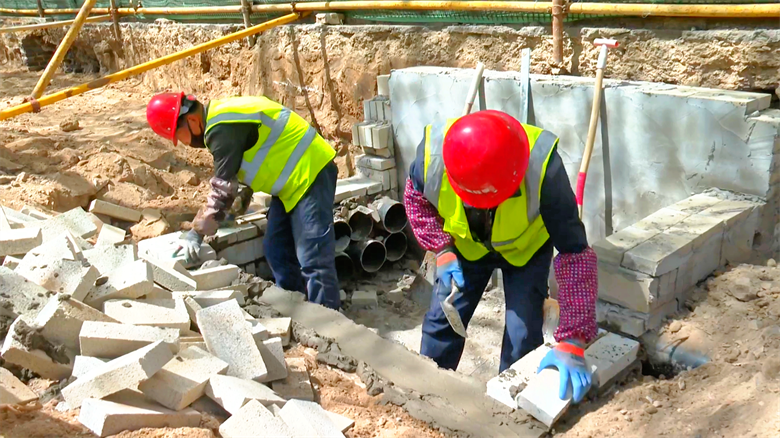

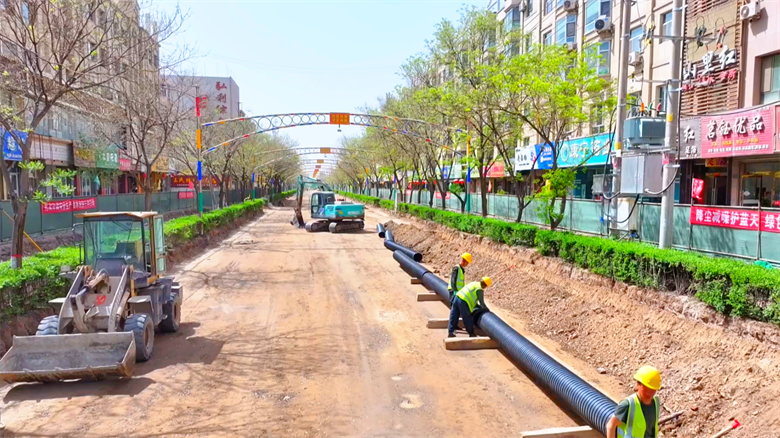

走进高台县城市地下管网及设施更新工程项目施工现场,大型挖掘机械正在进行路面破除作业,运输车辆有序转运施工材料,技术人员全程督导标准化施工流程,现场一派繁忙景象。为确保项目建设进度,工人们放弃“五一”假期休息时间,紧锣密鼓地投入到工程建设,用辛勤和汗水为劳动节增添了一抹亮丽的色彩。“高台县地下管网工程已完成污水、给水、电力、弱电等工程,为加快工程进度,‘五一’放假期间督促各标段抓紧施工,争取早日通车。”高台县市政公用事业综合服务中心副主任何建闪说。
据了解,今年“五一”假期,高台县上千名建设者放弃休假,坚守岗位,奋战在重点项目建设一线,力争项目早日建成投产,他们是假期里最美的风景。
